地铁,是一个城市的动脉。在如火如荼的地铁建设中,石家庄人的地铁梦越来越近。最近又有好消息传来:石家庄地铁又多了几个站点,路线更长了。今后我们去藁城看宫灯、吃宫面,一眨眼的功夫就到啦!具体咋回事,快来看看。
1 J- [9 l: M' j7 @& N
5 [" c9 A, D! T; _! w" O - i/ C1 p+ l0 g
一起乘着地铁去藁城吧 5月26日,市轨道办发布《石家庄市城市轨道交通3号线二期工程环境影响评价公众参与第二次信息公告》,对地铁3号线二期工程建设环境进行风险评定。

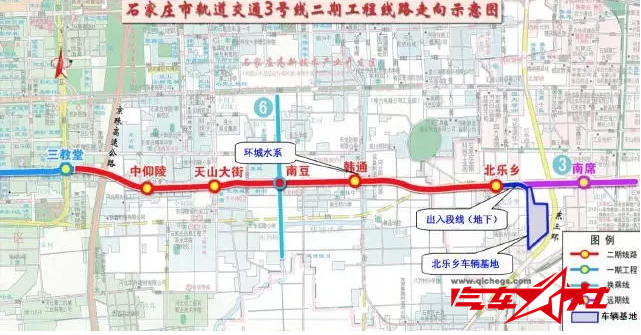

石家庄市城市轨道交通3号线二期工程起自东二环,向东下穿京珠高速公路后,规划金沙江路向东敷设,分别在规划珠海大街路口、天山大街路口、昆仑大街路口和太行大街路口设站,过燕山大街后,线路向南下穿南二环东路延线,之后沿道路南侧敷设,终止于北乐乡站,并在北乐乡站后设置出入线接入车辆基地。线路全长约8.1km,均为地下线。
0 k- }" B9 Q2 \/ O e* i 高峰时两分钟就有一班地铁 1、列车编组:本线初、近、远期均采用6辆编组,四动两拖。车辆本工程采用A型车。 2、行车密度:远期高峰小时行车密度为30对/小时,最小行车间隔2分钟。 3、列车运营时间:5:00—23:00,共18小时。 4、运行速度:本线列车最高运行速度为80km/h。 5、全日行车计划:根据设计年度行车交路,区段初期列车每天为131对,近期列车每天171对,远期列车每天246对。
! h2 E1 Z; r* s
2020年就能通车啦! 1、建设工期3号线二期工程计划于2016年10月1日正式开工,2020年10月31日建成运营,建设总工期49个月。工程投资估算总额52.93亿元。 2、施工方法本工程线路主要位于规划路段,车站施工不会影响现状交通,采用明挖法施工。
